대전 갑천지구 친수구역(도안호수공원) 3블록 아파트가 상반기에 분양될 수 있을지 관심이 쏠리고 있다. 당초 예상했던 것보다 행정적인 일정이 다소 밀린 터라 진행상황에 따라 하반기로 넘어갈 수도 있는 상황이다.

19일 대전시와 대전도시공사 등에 따르면 전날 국토교통부는 친수구역위원회 심의위원들에 호수공원 조성사업 실시계획 변경에 대한 서면 심사 알림 공문을 발송했다. 국토부는 이날부터 내달 1일까지 2주간 심의위원 의견을 받아 실시계획 변경 승인 여부를 판단하게 된다. 이는 중앙부처의 마지막 심의다. 심의위원들 간 이견을 보이는 사안이 아니라서 국토부 심의를 통과하는 데 어려움을 겪지는 않을 것으로 예상된다.

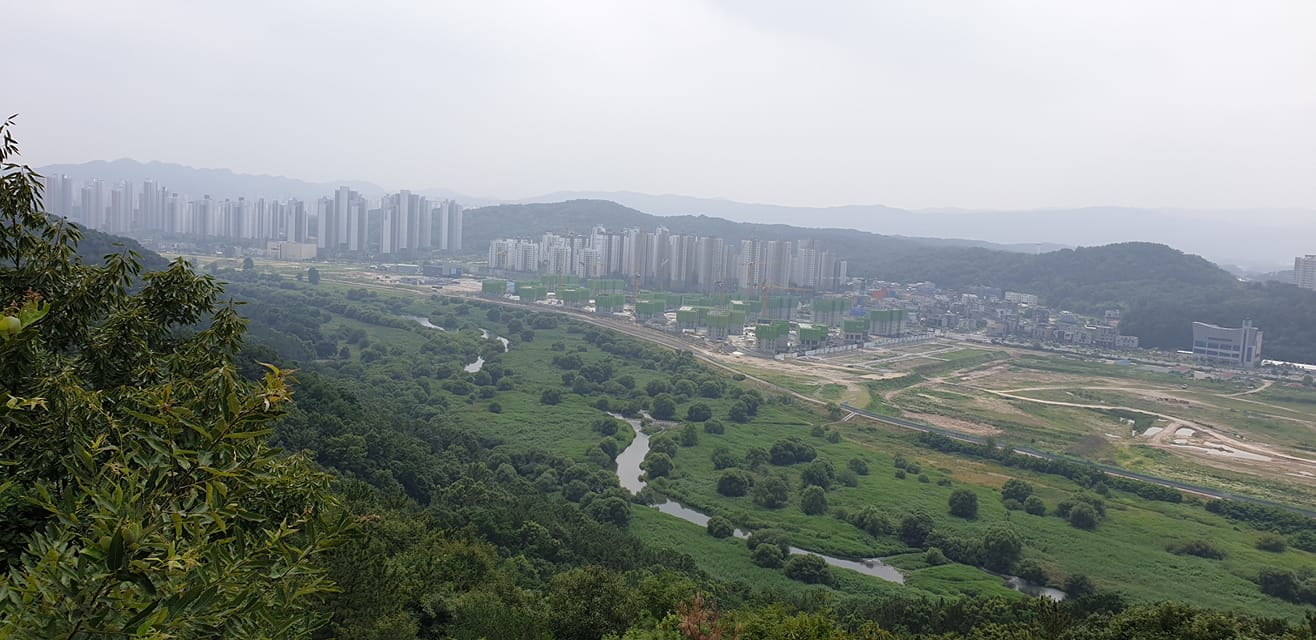

▲ 도솔산에서 바라본 갑천친수구역 조성공사 현장. 대전도시공사 제공

시민들이 주목하는 것은 분양시점이다. 친수구역 3블록에는 전용면적 84㎡ 1334가구, 97㎡ 446가구 등 총 1780가구의 공동주택이 들어선다.

갑천조망권과 교통, 자연 등에 힘입어 대전시민 상당수가 입주를 손꼽아 기다리고 있지만 분양 일정이 수차례 뒤로 밀리고 있다.

친수구역 개발사업이 2012년 시작해 2015년 국토부 승인을 받았던 것을 감안하면 시민들이 최소 2년여를 기다리고 있는 셈이다. 도시공사는 지난해 3월 갑천친수구역 실시계획변경승인을 신청했지만 환경부가 시민단체와의 갈등을 이유로 환경보전 계획을 보완하라고 요구하면서 추진이 지연됐다. 환경부가 환경보전 방안에 동의해 국토부로 넘어간만큼 지난달말 실시계획 변경이 통과될 수 있을 것으로 예상됐지만 위원들 일정 조율 등으로 또 한달여가 밀렸다.


국토부 실시계획변경 승인 후에도 대전시 건축심의와 설계심의, 구조심의, 사업계획 승인, 분양가심의위원회 의결, 입주자 모집공고 등의 일정이 남아있다. 한 두달 새 이들 절차를 모두 소화하기에 빠듯한 감이 있어 상반기인 6월 분양이 다소 뒤로 밀릴 수 있는 여지가 있다.

대전시와 도시공사는 계획한 대로 상반기 분양에 총력을 다하겠다는 입장이다. 시 관계자는 “통상적으로 봤을 때 촉박한 감은 있지만 6월 분양에 최대한 노력하겠다”며 “사업의 시급성을 고려해 심의위원들을 직접 찾아가 상황을 설명하고 의견 제출을 서둘러 달라고 요청하고 있다. 경미한 부분을 변경하는 것이고 큰 어려움이 없는 만큼 위원들 의견을 빠른 시간 안에 모아볼 수 있을 것으로 본다”고 말했다. 도시공사 관계자도 “내부적으로 6월로 분양일정을 잡고 있다”며 “많은 시민이 기다리고 있는만큼 서둘러 진행해 분양에 차질이 없도록 하겠다”고 말했다.

홍서윤 기자 classic@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

▲ 사진 = 충청투데이 DB

갑천지구친수구역 조성사업에 물꼬가 트이면서 시민들의 최대 관심사인 3블럭 상반기 분양에 청신호가 켜지고 있다. 그동안 사업 추진의 최대 걸림돌이었던 환경부와의 협의가 마무리되면서 향후 행정절차 추진에 탄력이 붙을 전망이다.

28일 대전시에 따르면 환경부는 지난 23일 시가 제출한 갑천친수구역 환경보전방안 재보완검토서에 협의 의견을 달아 국토교통부로 넘겼다. 시가 국토교통부에 환경보전방안 검토서를 제출한 지 1년 2개월만이다. 시는 앞서 사업계획을 일부 변경해 주관부처인 국토교통부에 실시계획변경승인서와 환경보전방안검토서를 냈다. 이후 국토부는 시에 사업 변경사항과 관련해 환경부와 협의토록 했으며 환경부는 시의 환경보존방안이 미흡하다며 재보완을 요구했었다.

환경부 협의를 이끌어낸 데는 최근 공공성 확대를 골자로 민·관 합의가 도출됐다는 점이 큰 배경으로 풀이된다. 시는 지난 12일 그동안 친수구역조성사업을 반대해온 도안갑천지구친수구역개발사업백지화시민대책위와 협약을 체결하고 조속한 추진을 약속했었다. 민관협약은 친환경 공원조성, 공공성 대폭확대 등이 골자였다.

환경부 문턱을 넘어서면서 이제 국토교통부 친수구역조정심의위원회에서 실시계획변경 승인 심의를 받는 단계만 남았다. 시는 현재 환경부나 다른 중앙부처와의 협의도 마친 상황이기에 국토부 심의를 받는 것에 큰 어려움이 없을 것으로 보고 있다. 국토부 심의를 마치면 3블럭 분양을 추진할 수 있는데 시간상 올해 상반기 안에 가능할 것으로 전망되고 있다.

이재관 대전시장 권한대행은 “분양시점은 후속절차에 따라 정해져있는데 중앙부처 일정과 관련된 것이니 정확한 시기를 예상할 수는 없다”면서도 “최대한 (일정을) 당겨보려고 노력 중”이라고 말했다.

시는 시민대책위와 갑천친수구역 사업 전반에 대한 협의에도 주력하고 있다. 핵심쟁점이었던 인공호수공원 부분은 당초 물을 가둬두는 담수(湛水) 방안에서 흐르게 하는 등의 생태공원 쪽으로 그림이 잡히고 있다. 시는 시민단체 등과 협의체를 구성해 자세한 사업계획을 조율할 방침이다.

시 관계자는 “호수공원 자체가 없어지는 것이 아니라 기본적인 콘셉트는 그대로 유지한다”며 “다만 호수의 면적은 협의가 가능한 사항이다. 최대한 생태적인 부분을 더 살릴 수 있는 방안을 고민하고 있다”고 말했다. 홍서윤 기자 classic@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

대전시-시민대책위 추진협약

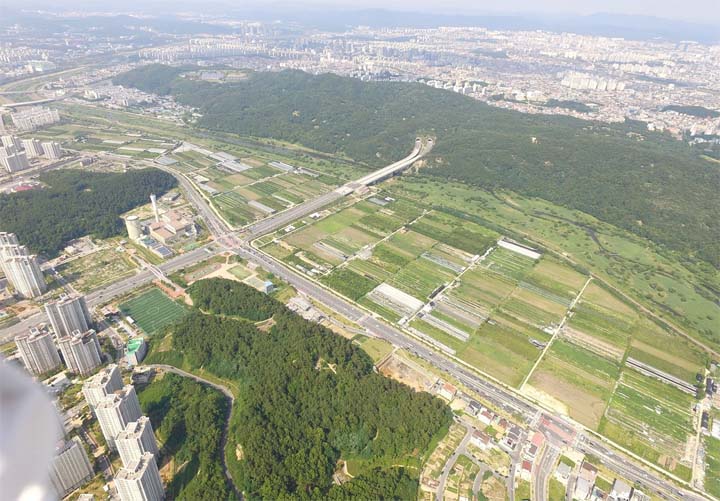

갑천친수구역 일대 네이버 항공뷰 사진.

수년간 공회전을 거듭하던 대전도안갑천지구 친수구역 조성사업에 해결의 실마리가 잡혔다.

대전시는 도안갑천지구친수구역개발사업백지화시민대책위와 대전도안갑천지구 친수구역 조성사업 추진협약을 체결했다고 12일 밝혔다.

이 사업은 유성구와 서구를 가로지르는 갑천변 93만 4000㎡에 대형 인공호수인 도안호수공원을 만들고 주변에 공동주택 5000여가구를 짓는 것이다. 시는 사업 추진을 위해 2015년 환경부의 환경영향평가를 끝내고 국토교통부로부터 실시설계 승인을 받았다. 이후 환경단체의 반발에 따라 지난해 3월 사업계획을 일부 변경해 실시계획변경승인 신청서와 이에 따른 환경보전방안 검토서를 다시 제출했다. 그러나 환경부가 시민대책위와의 협의점을 찾으라는 등의 이유로 승인을 내주지 않아 사업 추진이 현재까지 답보 상태였다.

시민대책위와 대전시, 대전도시공사는 이날 갑천친수구역 사업지연에 따른 시민 피해를 감안해 수개월여 논의를 거쳐 협약을 체결했다. 양 측의 주요 합의 내용은 이렇다. 당초 공동주택 1·2블럭 건설사업은 각각 중소형, 중대형 규모 민영공급에서 민·관공동방식으로 추진한다. 토지 소유주인 도시공사가 사업에 참여하되 아파트 공급은 민간건설업체가 맡는 것이다. 도시공사가 참여함으로써 무주택 서민에 우선공급을 하도록 하고 개발 이익의 일부는 다시 5블럭 건설에 투자한다는 방침이다.

5블록 건설계획도 판이 달라진다.

당초 전용 85㎡를 초과하는 중대형 고급 연립주택에서 대학생·사회초년생·청년·신혼부부 등을 대상으로 한 생태주거단지 공공주택으로 지어진다.

가시적인 사안은 3블럭 계획이다. 양 측은 현재 변경 중인 실시계획 행정절차가 우선 추진되는데 협조키로 했다. 사업시행자인 도시공사 측은 시민단체와의 협의를 이뤄낸만큼 조속한 시일 내에 실시계획승인이나 건축심의 등의 행정절차를 밟아나갈 예정이다. 도시공사 목표대로라면 올해 상반기중 3블럭 분양계획이 잡힌다.

이재관 대전시장 권한대행은 “그동안 지연됐던 갑천친수구역조성사업이 새롭게 추진되는 기반을 마련하게 돼 다행으로 생각한다”고 말했다.

시민대책위 김규복 위원장은 “시민들의 민주적인 참여와 미래 도시환경에 적합한 방식과 내용이 검토돼 세게적인 도시공원과 생태적인 주거단지가 조성되길 바란다”고 밝혔다. 홍서윤 기자 classic@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0
실시계획 변경안 승인 하세월 공사채 이자 한 달에 4억여원 공사비 느는만큼 분양가 상승
대전시 “상반기 통과에 주력” … 환경부 “시민사회 합의 먼저”


▲ 사진 = 충청투데이 DB

환경부가 대전 갑천지구친수구역(도안호수공원) 조성사업의 실시계획 변경안 승인 처리를 미루면서 시민 부담만 가중시키고 있다는 지적이다. 현실적으로 사업을 철회하기 어려운 상황에서 10개월 넘게 변경안에 대한 어떠한 결정도 하지 않아 공사채에 따른 이자만 눈덩이처럼 불어나고 있기 때문이다.
상세기사 보기 ▶

도안호수공원 공사 멈추고 혈세는 새고… 분양가 상승 요인


Posted by 충투 기자단 트랙백 0 : 댓글 0

문화재발굴조사 완료… 기록보존 결정되면서 사업 계획대로 진행


대전 갑천지구친수구역(도안호수공원) 1·2블록에 대한 문화재발굴조사가 완료되면서 본격적인 공사가 가능해 졌다. 일부 개발지역에서 유적이 발견됐다는 소식에 공사가 지연되는 것 아니냐는 우려가 있었지만 기록보존키로 결정되면서 사업은 계획대로 진행될 예정이다.

4일 대전도시공사에 따르면 2016년 1월부터 지난해 30일까지 진행된 도안 갑천지구친수구역(면적 87만 7093㎡) 문화재 정밀발굴조사가 완료됐다. 조사결과 일부 지역에서 청동기시대 주거지 및 고려시대 마차길 등 유적이 발견됐으며 자문을 통해 기록보존하기로 했다.

문화재발굴학술자문위원회가 유적의 보존가치가 없는 만큼 기록으로 남기는 것으로 대신하자는 결정을 내렸기 때문이다.

이에 따라 대전도시공사는 문화재청의 최종 허가를 받아 개발을 위한 기초공사를 시작한다는 방침이다.

현재 도안호수공원 개발과 관련된 공사는 전면 중단된 상태다.

국토교통부에 제출된 실시계획 변경(안)이 환경부의 검토 무기한 연기로 허가를 받지 못했고, 시민단체의 제기에 따른 사전공사 논란까지 불거지며 진행 중이던 기초공사가 중단됐다. 하지만 대전도시공사는 동절기가 끝나면 공사를 재개하겠다는 입장이다.

호수공원 이외에 공동주택 1·2·3블록의 경우 환경부 승인과 관계없이 공사 시작이 가능하다는 설명이다. 당초 1·2블록의 경우 지난해 민간개발 결정이후 올해 말경 분양이 가능할 것으로 예상됐으나 도안호수공원의 전체적인 사업이 지연되면서 차질을 빚고 있다.

올해 3블록 분양도 오리무중인 상황에서 1·2블록 개발은 더욱더 뒤로 미뤄질 가능성이 높다.

대전도시공사 관계자는 “환경부로부터 실시계획 변경안을 승인받는 대로 모든 공사의 재개가 가능하지만 아직 어떠한 결정도 내려주지 않아 일단 진행을 멈춰놓은 상태”라며 “환경부와 대안을 찾기 위해 노력 중이며 3블록부터 분양 계획을 차질 없게 진행해 나가겠다”고 말했다.

양승민 기자 sm1004y@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0


<속보>=대전시가 추진하는 갑천지구친수구역(도안호수공원) 조성사업 실시계획 변경안 처리가 해를 넘기게 될 조짐이다. 공사채 이자가 눈덩이처럼 불어난 상황에서 최근 사전공사로 인한 과태료까지 부과되자 변경안 처리에 대한 우려의 목소리가 높아지고 있다.

최근 대전시에 따르면 도안호수공원사업의 터파기 등 공사가 사전공사로 인정된 후 1000만원 이하의 과태료가 청구됐다고 전해졌다. 환경영향평가법 제34조(사전공사의 금지 등)에 따르면 사업자는 변경협의 절차가 끝나기 전에 환경영향평가 대상사업의 공사를 할 수 없도록 돼 있다. 이에 환경부는 변경안 승인 전까지 공사 중단을 요구함과 동시에 과태료를 부과한 것으로 확인됐다.

그러나 예외규정에 협의를 거쳐 승인을 받은 지역으로 재협의나 변경협의의 대상에 포함되지 않는 지역은 공사가 가능하다. 따라서 도안호수공원 내 터파기가 시행된 구역은 기본계획에 해당되는 구역이라 법적 문제가 없다는 것이 시의 해명이다. 시는 금강유역환경청으로부터 과태료 청구에 대한 공문을 전달받으면 10일 이내로 이의신청을 할 계획이다.

일각에서는 환경부가 변경안을 제출한지 9개월이 다 돼 가는 시점에서 이러한 통보를 내린 것은 승인에 대한 의지가 없는 것이라며 연내 처리 불발을 우려했다.

도안호수공원 사업을 위해 발행한 공사채로 이자만 월평균 4억 7800만원을 지불하는 상황에서 과태료까지 떠안자 비판의 목소리도 적지 않다. 현재 환경부는 최근 한국환경정책연구원에 변경안을 검토 받았으며 내부 협의에 들어간 상황이다.

시는 승인이 계속해서 지연되거나 추가 보완사항이 무리한 요구라고 판단되면 변경안을 취하하고 기본안대로 사업을 추진할 방침이다. 시 관계자는 “더 이상의 시간 끌기는 금전적 부담이 크다”며 “조만간 원안 추진 여부가 결정될 것으로 보인다”고 전했다. 최윤서 기자 cys@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

메인01 (1).jpg
▲ 사진 = 충청투데이 DB

대전시가 갑천지구친수구역(도안호수공원) 조성사업에 대한 실시계획 변경안 승인이 환경부 협의 연장으로 지연되면서 기존계획 강행이라는 카드를 꺼내들 지 관심이 모아지고 있다. 더 이상 사업이 지체되면 눈덩이처럼 불어나고 있는 공사채 이자는 물론 3블록 등 아파트 분양에 대한 시민 기대감을 충족시키지 못하기 때문이다.

지난 8월 대전시는 국토교통부로부터 ‘도안호수공원 실시계획 변경 승인 요청’에 대해 일부 재보완 결정을 공문으로 통보 받았다. 당시 국토교통부가 환경부에 변경 내용(환경부문)에 대한 의견을 물은 결과 일부 보완(자연환경보전과 수질 분야)을 요구했다. 이에 따라 시행사인 대전도시공사는 곧바로 요구된 보완사항을 변경 계획에 담아 조치했다.

하지만 환경부가 보완 협의과정을 무기한 연장하면서 국토교통부 승인도 미뤄지는 등 공사 일정에 차질이 불가피해졌다. 환경부가 사드배치, 신안군 흑산도공항 건설, 설악산 케이블카 등 다른 지역 현안을 우선순위로 두면서 갑천지구친수구역 조성사업에 대한 협의는 잠정 보류한 것으로 알려졌다.


▲ 사진 = 충청투데이 DB

문제는 대전시와 대전도시공사도 도안호수공원 개발이 지체되고 있는 상황을 그냥 바라만 보고 있을 수 없다는 점이다. 먼저 막대한 공사채와 이에 따른 수십억원의 이자가 적잖은 부담이 되고 있다. 대전도시공사는 토지보상 등을 위해 공사채 3300억원을 발행했으며 이자만 월평균 4억 7800만원에 달한다. 공사채를 발행한 2013년부터 올해 8월까지 이자는 49억 9500만원으로 불어난 상태다.

공사가 늦어지면 늦어질수록 이자는 눈덩이처럼 불어날 수밖에 없고 결국 개발비도 상승하게 된다.

올해 초 분양이 예정됐던 3블록 공동주택(아파트) 공사 일정도 내년으로 미뤄지면서 시민 기대치를 떨어뜨리고 있다. 부동산 시장을 중심으로 3블록 아파트에 대한 관심은 꾸준히 올라가고 있는 상황에서 분양일정이 계속해 미뤄지면서 기대는 실망으로 바뀌고 있다.

대전시가 이미 승인을 받아 놓은 기존 계획안을 밀어붙여야 하는 지를 두고 고민하는 것도 이런 상황들이 복합적으로 작용하고 있다.

이에 대해 대전시 관계자는 “환경부와 협의가 미뤄졌지만 올해까지는 승인을 받을 수 있도록 지속적으로 협조 요청하고 있다”며 “물론 너무 늦어진다면 이미 승인을 마친 기존안으로 사업을 추진해도 문제가 없지만, 되도록 효율성을 높이기 위해 변경안이 꼭 관철되도록 노력하겠다”고 말했다.

양승민 기자 sm1004y@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

도안3블록 연내 분양 ‘불가능’
환경부 갑천친수구역 사업 잠정보류에 대전시 협의일정 차질
환경단체 등 반대여론 심화 우려… 대전시 향후 행보 이목

메인제목2017-09-25 -2 페이스북.jpg

<속보>= 대전 도안호수공원 3블록 아파트 분양이 결국 해를 넘기게 됐다. <지난달 3일 1면 보도>

갑천지구친수구역(도안호수공원) 조성사업이 또다시 불발된 결과로 분양일정만을 손꼽아 기다린 시민들은 실망감을 감추지 못하고 있다.

당초 대전시는 환경부 사업계획 보완사항을 최종 조치해 이달 중 국토교통부에 실시계획 변경 승인안을 제출할 계획이었지만 차질을 빚게 됐다.

이유는 환경부가 보완 협의과정을 무기한 연장했기 때문이다.

환경부가 사드배치, 신안군 흑산도공항 건설, 설악산 케이블카 등 다른 지역 현안을 우선순위로 두며 시기적으로 갑천친수구역 사업을 잠정 보류한 것으로 전해졌다.

시는 보완사항에 대한 추가적인 문제는 없다고 설명하며 환경부 요청을 수용할지, 사업을 계획대로 추진할지 현재 검토 중이다.

갑천지구친수구역 사업이 환경부에서 제동이 걸리자 국토부 실시계획 변경 승인안 등 남은 행정 절차도 앞이 깜깜해진 상황이다.

문제는 도안호수공원 내 가장 먼저 단지가 조성되는 3블록 아파트의 연내 분양이 불가능하게 된 점이다. 시는 지난달 환경부 보완 요구에 대한 조치를 완료해 연내 분양될 수 있도록 하겠다고 밝힌 바 있다. 하지만 결국 또다시 미뤄지며 올해 분양이 어렵게 되자 기대감에 부풀었던 시민들의 실망감은 더욱 클 것으로 보인다.

또 환경부 요구사항으로 지연되고 있는 만큼 환경단체 등을 중심으로 사업 전면 재검토 등 반대 여론 또한 심화될 것으로 점쳐진다. 특히 이미 사업이 오랜 기간 지연돼 막대한 금전적 피해가 발생해 불만의 목소리가 적지 않은 상황에서 특단의 조치가 필요해 보인다.

최근 열린 의회 시정질의에서 권선택 시장 역시 사업을 위해 도시공사가 3300억원의 빚을 냈고, 6억원의 이자를 지불하고 있다고 답했으며, 사업 추진이 지연되면 그 피해는 시민에게 돌아간다고 전한 바 있다. 따라서 권 시장이 갑천지구 친수구역 조성 사업을 조속 추진하겠다고 공표한 만큼 향후 행보가 주목되는 시점이다.

시 관계자는 “남은 행정절차에 대한 시기를 내부적으로 조율 중에 있다”며 “현재로써는 도안 3블록 아파트의 연내분양이 어려울 것으로 예상되지만 사업 추진에 있어 빠른 판단으로 사업이 더 지연되지 않도록 노력하겠다”고 답했다.

최윤서 기자 cys@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

청약통장 개설자 되레 급증

▲ ⓒ연합뉴스

정부가 부동산 투기 억제를 위한 강력한 규제 대책을 연일 쏟아내고 있지만, 청약통장 가입자 수는 오히려 큰 폭으로 늘어난 것으로 나타났다. 투기과열지구에서 빠진 대전을 비롯한 일부지역에서 증가폭이 두드러지며, 신규 분양아파트에 대한 열기를 반영했다는 분석이다.

19일 금융결제원 등에 따르면 지난 8월말 기준 주택청약종합저축 가입자 수는 모두 2051만 4236명이며 전달과 비교해 17만 1144명(0.84%) 증가했다. 이는 지난 3월 증가율 0.91%를 기록한 이후 가장 큰 폭으로 늘어난 수치다. 청약통장 가입자 수는 올 3월 누계 기준 17만 9379명이 증가한 후 4월 14만명, 5월 10만명 수준으로 증가세가 둔화했다. 올 7월 들어 12만명이 증가하더니 8월 17만명 이상으로 가입자 수가 늘었다.

새 정부 들어 추진한 6·19 대책은 1순위 자격과 재당첨 규제를 강화한 청약조정지역과 분양권 전매 금지 지역을 확대해 투기 수요 차단에 주력했다. 연이은 8·2대책도 세종과 서울 수도권 등 일부지역을 투기과열지구로 지정하고 집단 대출 규제를 강화하는 등 과도한 청약 수요 잡기에 나섰다.

그러나 부동산 대책을 내놓은 이후에도 서울을 비롯한 수도권, 부산, 대구, 대전 등 지방 요지는 1순위 경쟁이 여전히 치열하다. 대전의 경우 하반기 도안호수공원 분양 소식이 전해지면서 시중은행 창구에는 청약통장 가입과 관련 문의가 줄을 잇고 있다.

NH농협은행 대전지역본부가 분석한 대전지역 청약통장 가입자 수는 올 들어 8월까지 2만 250명으로, 지난해 같은 기간(1만 8492명)과 비교해 9.5% 늘어났다. 지난달 기준 5대 광역시 청약통장 가입자는 421만 7442명으로 대전의 경우 증가폭이 1.32%로 가장 컸다. 청약 대출 등 강한 규제가 시행 중인 서울 역시 지난달 3만 8748명(0.74%)이 증가해 청약통장 가입자 수가 총 524만 7071명으로 확대됐다.

이처럼 정부의 다각적인 규제에도 불구하고 청약통장 가입자 수 증가폭이 커진 것은 신규 아파트를 분양받으려는 수요가 여전하다는 방증이기도 하다.

지역 은행권 관계자는 “점차 강력한 부동산 규제가 나오고 있지만, 지역 분양아파트 청약에 대한 문의가 최근 들어 급증하고 있다”며 “현재 청약종합저축 금리가 일반 정기예금보다 높아 청약과 재테크라는 효과도 있는 만큼 증가세는 계속 이어질 것으로 보인다”고 말했다.

조재근 기자 jack333@cctoday.co.kr

Posted by 충투 기자단 트랙백 0 : 댓글 0

▲ 사진 = 충청투데이 DB

▶주요기사 더보기


대전시가 추진하고 있는 갑천지구친수구역(도안호수공원) 조성사업이 지연되면서 수십억원의 이자만 불어나고 있다. 매월 눈덩이처럼 늘고 있는 이자 부담은 결국 아파트 분양을 기다리는 시민에게 전가될 수밖에 없어 조속한 추진을 요구하는 목소리가 높아지고 있다.

4일 대전도시공사에 따르면 도안호수공원 조성사업 시작과 함께 토지보상비 등을 위해 발행된 공사채는 3300억원에 달한다. 공사채 발행에 따른 이자는 월평균 4억 7800만원 수준으로, 2013년 이후 현재(올해 8월 기준)까지 39억 9500만원으로 불어났다. 그동안 환경단체 등의 반발이 거세게 이어졌고, 지난해 갈등 봉합을 위한 민·관검토위원회 과정도 거쳤지만 성과 없이 사업만 더뎌지며 이자만 늘리는 꼴이 됐다.

문제는 도안호수공원 조성을 위한 막대한 예산을 사실상 공동주택(아파트) 개발 수익금으로 충당해야 한다는 점이다. 결국 사업 지연은 아파트 분양을 기다리고 있는 시민들의 몫으로 돌아오게 된다. 특히 가장 먼저 단지가 조성되는 3블록의 경우 분양 일정이 계속 미뤄지면서 시민들의 볼멘소리가 터져 나오고 있다.

도안3블록의 경우 지난해부터 분양에 대한 기대감이 지역 부동산시장을 뜨겁게 달궈왔지만 현재까지도 일정이 불투명한 상황이다. 최근 환경부가 환경영향평가에 대한 재보완을 요구하는 등 행정절차도 지연되면서 기대 심리는 차츰 불만과 불신으로까지 번지고 있다. 일각에서는 현 단계에서 사업을 무산시키거나 중단하는 것은 사실상 어려운 만큼 조속히 개발 절차를 진행해 아파트 분양을 기다리는 시민의 기대를 충족시켜줘야 한다는 주장이다.

또 국토부와 환경부도 사업에 속도가 붙도록 행정절차를 빨리 마무리 해줄 것을 요구하고 있다.

도안호수공원에 관한 환경영향평가 재보완 요구는 이번이 3번째로 더 이상 개발반대 등 외부적 요인으로 인한 사업지연의 빌미를 제공해서는 안 된다는 것이다.

시민 김 모(44) 씨는 “도안호수공원 개발 소식과 함께 아파트 분양 경쟁률이 150만대 1이 될 것이라는 말이 돌고 있을 정도로 시민 관심이 어느 때보다 높은 게 사실”이라며 “3블록의 경우 공공개발로 이뤄져 그나마 분양가가 낮을 거라는 기대로 주목을 받고 있는데 공사 지연과 그에 따른 고분양가 소식은 내 집 마련의 꿈마저 깨는 것”이라고 말했다.

한편 대전도시공사는 이번 주 내 도안호수공원 개발 변경 승인과 관련 환경부의 보완 요청사항을 완료한 보고서를 제출할 예정이다.

양승민 기자 sm1004y@cctoday.co.kr
